Resultat från LTK
Under knappen LTK Med LTK menas leveranstidskontroll och är en funktion på orderrad som beräknar när orderraden kan levereras, med avseende på ledtider och genomloppstider. LTK beräknar även om befintliga order och förslag kan täcka upp eventuella brister av material och påverkar när orderraden kan levereras. på offertrad, kundorderrad, lagerorder – försäljning och tillverkningsorder kan du se resultatet från LTK i ett fönster. På knappen visar en symbol hur ordern/orderraden försörjs enligt nedan. Även en tooltip på knappen talar om detta i text.
-
– Raden är försörjd från saldo.
-
– Raden är försörjd från befintlig order.
-
– Tillverkning krävs för att försörja raden.
-
– Inköp krävs för att försörja raden.
På knappen visas dessutom en asterisk (*) om det finns någon alternativ produktionsgrupp/leverantör som ger ett tidigare leveransdatum/färdigdatum, om du omplanerar ordern med den alternativa produktionsgruppen/leverantören.

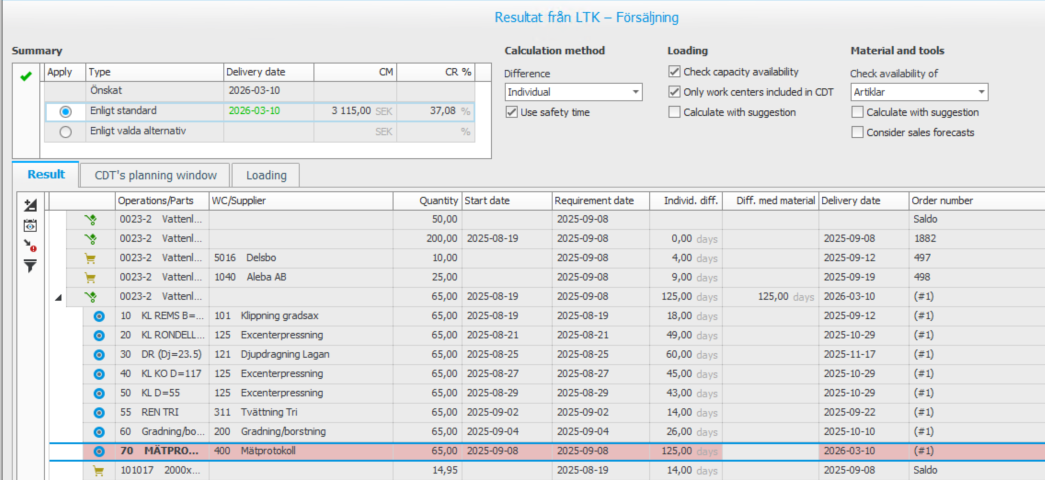

I resultatfönstret visas flikarna Resultat som visar resultatet av leveranstidskontrollen och vad som försörjer behovet (saldo, befintliga order och förslag). Fliken LTKs planeringsbild visar hur planeringen blir och fliken Beläggningvisar beläggningen grafiskt.
På funktionsmenyn i fliken Resultat finns olika användbara knappar:
-
– Expandera/minimera. – expanderar/minimerar raderna i fliken.
-
– Kör leveranstidskontrollen igen. Om du väljer/lägger till en alternativ produktionsgrupp/leverantör kör du om LTK med denna knapp.
-
– Gå till kritisk operation/material. Med knappen kan du navigera i tabellen till första operationen eller materialet som är kritiskt.
-
– Dölj operationer som inte är med i LTK. Med knappen visas även operationerna i de produktionsgrupper i orderstrukturen som inte är med i LTK.
Med hjälp av resultatfönstret kan du undersöka var det finns kritiska operationer och material, dvs. vilka leverantörer och produktionsgrupper som har högst differens i arbetsdagar mellan planerat leveransdatum/färdigdatum och verkligt leveransdatum/färdigdatum. Det är ett stöd för att kunna omplanera order så att de tidigare blir klara för leverans.

I tabellen Sammanfattning i övre delen av resultatfönstret visas information enbart om tillverkning eller inköp krävs.

På första raden visas angivet leveransdatum/färdigdatum på ordern. På nästa rad visas vilket tidigaste leveransdatum/färdigdatum det blir med standard produktionsgrupper samt vad orderns täckningsbidrag och täckningsgrad blir. På tredje raden visas vad orderns täckningsbidrag och täckningsgrad blir i de fall alternativ används.
Finns det alternativa leverantörer eller produktionsgrupper valda av LTK, så kan du markera Använd på tredje raden om du vill använda det alternativet eller låta det vara förvalt att använda standard produktionsgrupper.
Med knappen Bekräfta så bekräftar du vilken rad som ska användas, resultatfönstret stängs och leveransdatumet/färdigdatumet sätts på ordern.

Fliken Resultat visar resultatet av LTK. Det kan vara ett eller flera av följande: saldo, lagerorder, inköpsorder, inköpsförslag, tillverkningsorder eller tillverkningsförslag som krävs för att försörja orderraden.
- Saldo finns tillgängligt direkt och därför föreslås inget leveransdatum på saldoraden.
- Lagerorder och inköpsorder använder orderns leveransdatum.
- Befintlig tillverkningsorder använder "Ny färdigdatum" som beräknats av nettobehovskörningen, och om det saknas används planerat datum i tillverkningsordern.
- Lagerorderförslag och inköpsorderförslag använder leverantörens ledtid för artikeln. (Om det finns en befintlig order bortom ledtiden används det datumet som förslag.)
- Tillverkningsförslag beräknar när en ny order kan tillverkas. Tillverkningsorderförslag är som standard expanderade och visar den kritiska operationen och/eller materialet med sämst leveransdatum i ljusrött.
- Om det finns en alternativ produktionsgrupp eller alternativ leverantör på en kritisk rad visas det i trädet.

Fliken Beläggning är aktiv om LTK skapat tillverkningsorderförslag för att försörja ordern/orderraden. Här kan du se en beläggningsgraf för alla berörda produktionsgrupper på operationerna till den artikelnod som innehåller kritisk operation/material. Den artikeln visas på första raden. Du kan på raderna nedanför se hur operationerna ligger i förhållande till varandra som olika klossar.
Varje operations kloss har en färgkod eller mönster enligt följande: blå färg betyder befintlig beläggning för produktionsgruppen, grön färg betyder operationens beläggning enligt LTK och ett blått raster betyder beläggning från LTK för annan operation.
Kritisk operation är märkt med en röd punkt i vänster kolumn samt att den kritiska operationens kloss har en ljusröd färg. Beläggningsgrafen är också positionerad på den kritiska operationen i tidsaxeln då du öppnar fliken.
Längst ned i fliken kan du med knappar navigera längs tidsaxeln och också välja att gå direkt till kritisk operation. Där finns också ett reglage för att zooma tidsaxeln.
